Painel de LedExperiência do consumidor

Peça importada e painel parado: o que prever sobre prazo de reposição

29 out 2026

Técnico observa painel de LED desligado em ambiente vazio, com caixa de transporte aberta e embalagem de proteção em primeiro plano.

O prazo de reposição de uma peça precisa entrar na avaliação de compra de um painel de LED. Quando um componente falha, a retomada da operação pode depender de diagnóstico, disponibilidade do item correto, transporte, importação e atendimento técnico.

Por isso, perguntar apenas se o equipamento tem garantia deixa uma parte importante da decisão em aberto. Também é necessário entender como o fornecedor pretende restabelecer o funcionamento e quais etapas estão incluídas no prazo informado.

A origem importada de uma peça, isoladamente, não determina quanto tempo o painel de LED ficará parado. O que precisa ser avaliado é a estrutura de reposição: componentes compatíveis, localização do estoque, documentação técnica e condições de atendimento.

O que compõe o prazo de reposição

Entre a abertura de um chamado e a liberação do painel de LED para uso, existem etapas diferentes. Algumas podem ocorrer em paralelo; outras dependem da conclusão da anterior.

Etapa: O que precisa ser esclarecido?

Diagnóstico: Qual componente apresentou falha e como isso será confirmado? Disponibilidade: A peça correta está disponível ou precisa ser produzida, reparada ou comprada?

Transporte: de onde ela sairá e quais trajetos estão previstos? Importação, quando necessária.

Quem acompanha a documentação, a liberação e as eventuais pendências?

Atendimento no local: quem fará a substituição e quando poderá acessar a instalação? Configuração e testes: o que será verificado antes de considerar o serviço concluído?

Uma previsão de embarque responde apenas a uma parte desse processo. Da mesma forma, receber uma peça no endereço do cliente não significa que o painel de LED estará pronto para voltar à programação.

O prazo mais útil para a operação é aquele que considera o retorno do equipamento ao funcionamento, com as condições e dependências claramente descritas.

Técnico examina módulo de painel de LED ao lado de uma caixa de transporte aberta com proteção interna.

Estoque no Brasil: a peça disponível é a peça certa?

A informação de que existe estoque nacional merece uma verificação adicional: esse estoque atende ao modelo e à configuração do projeto?

Para avaliar a reposição, solicite a identificação dos componentes previstos no fornecimento. Conforme o equipamento, isso pode incluir módulos, fontes de alimentação, placas receptoras e outros itens definidos pela assistência técnica.

Também convém esclarecer:

  • Onde ficam as peças e quem é responsável por elas.

  • Se estão disponíveis para atendimento ou vinculadas a outros projetos.

  • Se o envio depende de aprovação técnica ou comercial.

  • Quem controla a reposição do estoque após uma utilização.

  • Como será atendido um componente que deixe de ser fabricado.

Ter uma peça fisicamente próxima pode eliminar a necessidade de uma nova importação para aquele reparo. Entretanto, ainda será necessário confirmar sua aplicação e organizar a intervenção.

Compatibilidade exige mais do que aparência

Dois módulos com dimensões semelhantes não devem ser considerados intercambiáveis sem validação técnica. A análise precisa considerar a identificação do componente, suas características elétricas, conexões e exigências do sistema de controle.

Além disso, a substituição pode exigir configuração e tratamento dos dados de calibração, usados para ajustar a uniformidade da imagem. O manual do NovaLCT, da NovaStar, prevê procedimentos específicos para novos módulos e placas receptoras. Isso mostra por que a troca física pode ser apenas uma parte do serviço. Fonte: manual oficial da NovaStar.

Na compra, peça que o fornecedor explique como identifica e valida as peças destinadas ao seu painel de LED.

Quando a reposição depende de importação

Se o componente precisar vir do exterior, a previsão deve distinguir disponibilidade na origem, preparação do envio, transporte internacional, procedimentos de importação e entrega no destino.

A Receita Federal explica que a conferência aduaneira envolve a verificação das informações da importação e pode incluir aspectos documentais e físicos da mercadoria. Pendências identificadas durante o processo podem exigir providências para sua continuidade. Portanto, a data de embarque não deve ser apresentada como se fosse a data de liberação para uso. Fonte: Receita Federal.

Não existe um número único de dias que descreva todas as reposições importadas. A estimativa precisa considerar o componente, a disponibilidade confirmada e a operação logística escolhida.

Antes de aceitar uma previsão, esclareça:

  • A contagem começa na abertura do chamado, na aprovação do diagnóstico ou no embarque?

  • A peça está pronta para envio?

  • Na previsão inclui os procedimentos de importação e o transporte nacional?

  • Quais etapas ainda dependem de terceiros?

  • Como o cliente receberá atualizações se houver mudança?

Essas respostas tornam o prazo verificável e ajudam a organizar a operação enquanto o atendimento acontece.

Garantia, resposta e solução precisam ser tratados separadamente

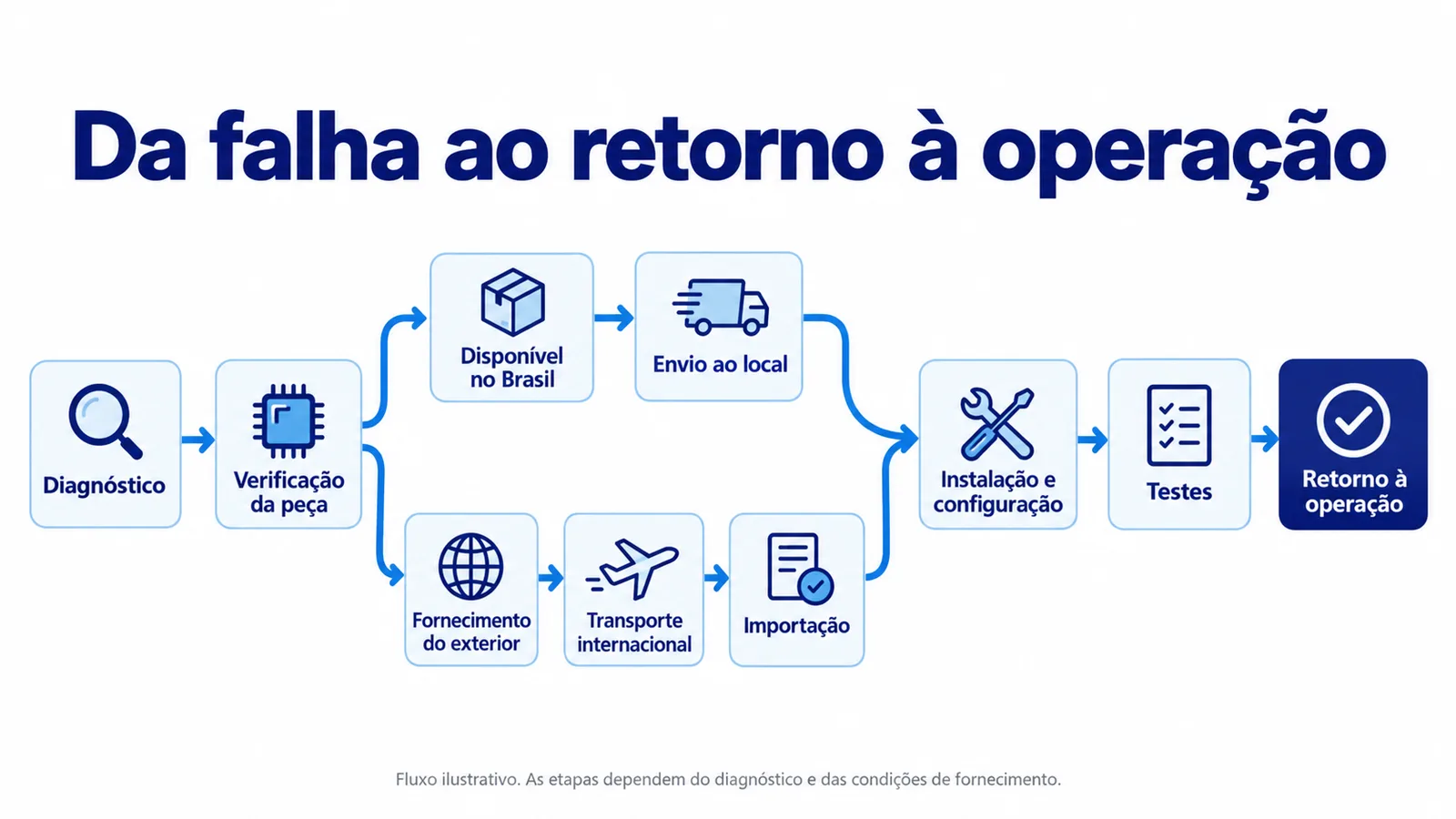

Fluxo de reposição com fornecimento nacional ou importado, seguido de instalação, configuração e testes até o retorno à operação.

Para planejar a manutenção, é útil distinguir três compromissos:

Prazo de resposta: quando o cliente receberá o primeiro atendimento.

Tempo de diagnóstico: quando haverá uma avaliação técnica suficiente para definir a intervenção.

Prazo de restabelecimento: quando se espera devolver o painel de LED ao funcionamento, considerando peças, acesso ao local e testes.

Uma resposta rápida ao chamado não comprova disponibilidade imediata do componente. Da mesma forma, a cobertura de garantia, por si só, não esclarece toda a logística do reparo.

Também vale perguntar se o atendimento prevê substituição antecipada ou envio da peça defeituosa para análise. Como exemplo de procedimento de fabricante, a Absen publica um fluxo de autorização de retorno, conhecido como RMA, com instruções de envio, reparo e devolução. Esse exemplo não determina as condições de outros fornecedores, mas demonstra a importância de conhecer o caminho do atendimento. Fonte: processo de RMA da Absen.

Peças sobressalentes: o que prever antes da instalação

Um conjunto de peças sobressalentes pode fazer parte do planejamento do projeto. Sua composição deve considerar os componentes instalados, a criticidade da aplicação e a dificuldade de obter reposição.

Não há uma porcentagem de reserva que sirva automaticamente para qualquer painel de LED. Uma instalação usada em eventos com data marcada tem necessidades diferentes de uma aplicação que admite uma janela programada de manutenção.

Como recomendação de planejamento, avalie com o responsável técnico:

  • Quais falhas precisam de uma alternativa de atendimento mais rápida.

  • Quais componentes devem ter reserva disponível.

  • Como identificar, armazenar e verificar essas peças.

  • Quem pode autorizar e executar a substituição.

  • Como recompor a reserva depois do uso.

Inclua também os arquivos de configuração e, quando aplicável, os dados de calibração. No sistema descrito pela NovaStar, existem funções para salvar e recuperar esses dados e aplicá-los a componentes substituídos. A documentação necessária deve acompanhar a tecnologia efetivamente instalada. Fonte: manual oficial da NovaStar.

Exemplos práticos: necessidades diferentes, decisões diferentes

Técnico examina módulo de painel de LED ao lado de uma caixa de transporte aberta com proteção interna.

Vitrine com programação diária

Uma loja utiliza o painel de LED para apresentar campanhas durante o expediente. Nesse contexto, o planejamento deve considerar o impacto de uma falha visual e a possibilidade de atendimento antes ou depois da abertura.

A compra precisa esclarecer tanto a disponibilidade de peças quanto a janela de acesso da equipe técnica.

Auditório com evento agendado

Em um auditório, uma previsão de entrega posterior ao evento pode não atender à necessidade da operação.

Nesse cenário, vale discutir antecipadamente peças de reserva e alternativas temporárias compatíveis com o projeto. Essas possibilidades precisam ser avaliadas e contratadas; não devem ser presumidas.

Fachada com acesso em altura

Mesmo com o componente disponível, a intervenção pode depender de equipamentos de acesso, equipe e condições adequadas de trabalho.

O prazo informado precisa contemplar essa mobilização. Caso contrário, o planejamento termina na entrega da peça e deixa a execução sem previsão.

O que registrar na proposta e no atendimento

Profissional embala módulo de painel de LED em bolsa antiestática e caixa com espuma de proteção para transporte.

Antes da contratação, peça uma descrição objetiva das condições de reposição:

Critério: Informação a solicitar

Identificação técnica: Modelos e códigos dos componentes relevantes

Disponibilidade: Localização do estoque e condições de atendimento

Prazos: Marcos de início, etapas incluídas e dependências

Custos: Responsabilidade por frete, deslocamento, acesso e demais despesas aplicáveis

Continuidade: Possibilidade e condições de uma solução temporária

Documentação: Arquivos necessários para configuração e manutenção

Encerramento: Testes e critérios para liberar o equipamento

Se o painel de LED já estiver parado, solicite uma atualização que informe a etapa atual, a pendência existente, o responsável pela próxima ação e a previsão revisada.

Uma informação como “aguardando peça” oferece pouca base para decisão. Já a confirmação de que o componente foi identificado, está disponível e aguarda determinada etapa permite acompanhar o atendimento com mais clareza.

Como levar essa avaliação ao projeto com a DSHOW

Ao conversar com a DSHOW sobre um painel de LED, apresente a rotina da instalação: horários de uso, eventos previstos, facilidade de acesso e impacto de uma interrupção.

Peça que a proposta esclareça as condições de suporte, reposição e documentação aplicáveis ao equipamento escolhido. Estoque, peças incluídas, cobertura e prazos devem ser confirmados para cada fornecimento.

Essa conversa permite avaliar o investimento junto com as necessidades de continuidade da operação.

A reposição precisa fazer parte da decisão de compra

Antes de fechar um projeto, procure respostas para três pontos: qual peça poderá atender ao equipamento, onde ela estará disponível e o que será necessário para voltar a operar.

Uma previsão útil reúne fornecimento, logística e execução técnica. Com essas condições documentadas, a empresa consegue comparar propostas e planejar o atendimento com mais segurança.

Ao solicitar uma proposta à DSHOW, inclua o plano de reposição e as condições de manutenção entre os critérios de avaliação.

Perguntas frequentes

Quanto tempo demora a reposição de uma peça importada?

O prazo depende da identificação do componente, da disponibilidade na origem, do transporte, dos procedimentos de importação e do atendimento técnico. A previsão deve esclarecer quais etapas estão incluídas.

Ter estoque nacional garante reparo imediato?

A disponibilidade local pode evitar uma nova importação, mas ainda é preciso confirmar compatibilidade, liberação da peça e condições para executar o serviço.

Uma peça com o mesmo tamanho serve no painel de LED?

O tamanho não basta para confirmar compatibilidade. O responsável técnico deve validar o componente e sua aplicação no sistema instalado.

Vale comprar peças sobressalentes junto com o equipamento?

Essa possibilidade deve ser avaliada conforme a criticidade do uso, os componentes do projeto e as condições de reposição. O conjunto precisa ter identificação e orientação de armazenamento.

A chegada da peça encerra o prazo de manutenção?

Para planejar o retorno à operação, considere também instalação, configuração e testes. O encerramento deve seguir os critérios de funcionamento definidos para o atendimento.
